Eau dans les Bauges : depuis cinq ans, Grand Chambéry investit pour une gestion durable et équitable de la ressource
-
Cours d'eau
-
Eau et assainissement
-
Travaux
Depuis plusieurs années Grand Chambéry réalise des travaux de protection de la ressource en eau potable et de sécurisation de sa distribution, notamment sur le massif des Bauges. Ces interventions ont pour objectif de permettre une gestion durable et équitable de la ressource sur le territoire.

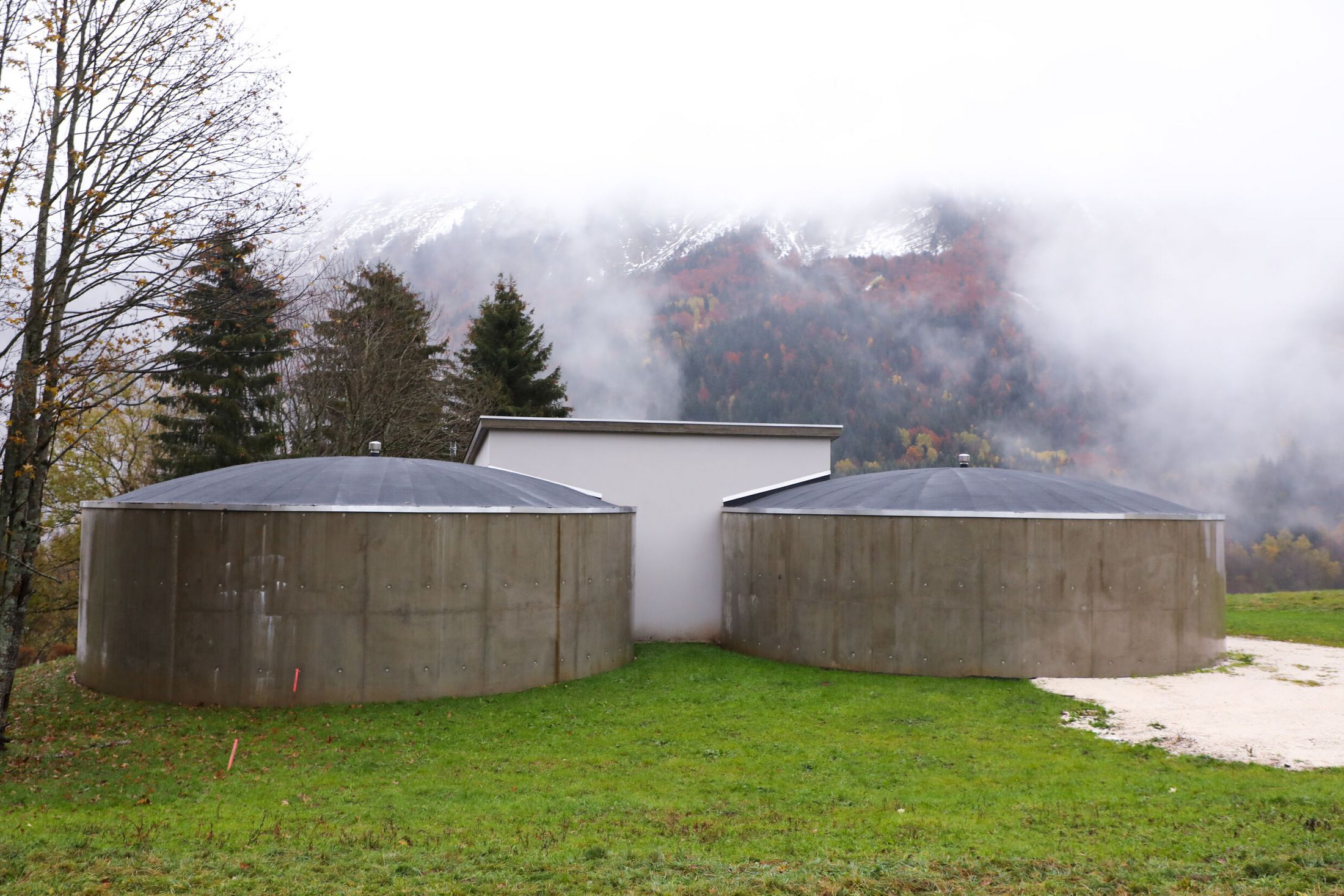

Réservoir de PlainpalaisThomas Cornardeau pour Grand Chambéry
Contexte
L’augmentation de la population, le développement économique et les nombreux changements climatiques, incluant des périodes de sécheresse de plus en plus intenses et de plus en plus fréquentes, fragilisent l’équilibre de la ressource en eau.
Avant la réalisation de travaux d’ampleur en 2024/2025, ces épisodes avaient entraîné, des difficultés d'accès à la ressource en eau potable. Grand Chambéry avait dû approvisionner les réservoirs d’alimentation via des camions-citernes, car les captages des Bauges ne produisaient plus suffisamment d’eau sur certains secteurs.
Ainsi, plusieurs aménagements ont été effectués sur les Bauges
Création d'un réservoir stratégique à Plainpalais
-
Aux Déserts, le nouveau réservoir de Plainpalais occupe dorénavant un rôle clé dans la sécurité de l'eau du territoire des Bauges .
Avec une capacité dix fois supérieure à l'ancien ouvrage (1 000 m³ contre 100 m³), il constitue un véritable pivot stratégique.Alimenté par pompage depuis le réservoir de Montagny (Saint-Jean-d'Arvey), il est idéalement positionné :
> Assez bas pour continuer à recevoir l'eau des sources du Margériaz.
> Assez haut pour desservir à son tour par gravité, Les Déserts ainsi que les nouveaux secteurs raccordés Arith, Le Noyer et Saint-François-de-Sales.
Ces communes restent toutefois alimentées en priorité par leurs propres ressources locales. Ce réservoir intervient en secours à l'occasion de problème de quantité ou de qualité de l'eau, comme filet de sécurité.Construction de nouveaux ouvrages
Un ouvrage qui a déjà fait ses preuves
En été, lorsque le débit des sources est faible, l'apport depuis Saint-Jean-d'Arvey devient essentiel : il peut représenter jusqu'à 60 % de l'eau distribuée via le réservoir de Plainpalais.
Depuis sa mise en service en 2023 ce sont :
- 90 000 m³ reçus en secours
- 33 000 m³ en 2025
- 15 000 m³ rien que sur juillet-août 2025
Ce qui n'est qu'un secours le reste de l'année devient donc, l'été, une ressource indispensable au bon acheminement de l'eau potable sur le territoire des Bauges.
Restauration de la conduite des Chaudannes
-
La conduite des Chaudannes est l'artère principale qui permet la distribution d'eau aux communes de La Compote, Le Châtelard et École en Bauges.
Datant de 1950, sa rénovation a pu être effectuée en 3 tranches et achevée en 2023.
La reprise de cette conduite a permis de supprimer de nombreuses fuites, évitant ainsi le gaspillage de plusieurs mètres cubes d'eau.Modernisation des infrastructures
Les communes de Jarsy, La Compôte et Le Châtelard sont reliées par une conduite. Sur ce linéaire, l'intervention de Grand Chambéry a permis de rénover 6,5 kilomètres de réseaux d'adduction, qui permettent d'amener l'eau du captage jusqu'au réseau de distribution, lui-même rénové sur 1,2 kilomètre.
Sécurisation de l’eau potable sur les communes du Noyer, d’Arith et de Lescheraines
-
Les sécheresses de plus en plus fréquentes ont fait apparaître, en période de basses eaux, une fragilité sur les sources de la Dhuy et de Cerdallier qui alimentent directement les communes du Noyer, d'Arith et sur celles des Cornes et Pelozet qui alimentent la commune de Lescheraines.Afin de pallier à cette faiblesse et de sécuriser l'accès en eau du secteur, plusieurs aménagements ont été effectués :
1 / Une nouvelle connexion répartit automatiquement l'eau des sources vers trois réservoirs : La Magne (Saint-François-de-Sales), les Fontaines (Le Noyer) et Montagny (Arith), selon les besoins. Si une source manque d'eau, le système bascule vers une autre, évitant tout prélèvement excessif.
2 / La conduite qui alimentait le réservoir des Fontaines, devenue vétuste, a été renforcée.
3 / Création d'une conduite de secours reliée au réservoir de Plainpalais (alimenté par pompage depuis la vallée).
4 / Création d'une nouvelle interconnexion entre les réseaux de la Motte-en-Bauges et de Lescheraines qui permet le secours depuis la conduite des Chaudannes.Construction de nouvelles interconnexions
Coût total des opérations : 8 275 000 €
Des travaux d’un montant de 8 275 000 € financés par :
Grand Chambéry : 3 756 000 € HT
L'Agence de l'eau Rhône Méditerranée Corse : 4 459 000 € HT
Département de la Savoie : 60 000 € HT
Continuer de construire l'eau de demain
Depuis leur mise en service, les aménagements réalisés ces dernières années ont déjà prouvé leur efficacité.
Pour poursuivre sur cette voie, Grand Chambéry a engagé l'élaboration d'un nouveau schéma directeur de la ressource en eau dont l'objectif reste inchangé : préserver l’eau, pour les habitants comme pour les milieux naturels, et sécuriser durablement l'alimentation en eau potable.
Les conclusions de cette étude, attendues en 2028, permettront de définir le programme de travaux à mener dans les prochaines années.
Cela pourrait vous intérresser
-
Sécurisation et mutualisation de l’eau potable : 4 agglomérations s'allient pour l'avenir
Les territoires de Grand Chambéry, Grand Lac, Grand Annecy et Rumilly Terre de Savoie s'unissent dans un projet commun visant à sécuriser la ressource en eau…
-
La Savoie placée en alerte renforcée sécheresse : soyons tous vigilants
En cas de fortes chaleurs persistantes et d'une baisse marquée des ressources en eau, le territoire peut être placé, par arrêté préfectoral, en situation…
-
Bauges : le territoire placé en crise sécheresse (niveau 4/4)
La préfecture de la Savoie a renforcé les mesures de restriction des usages de l'eau pour préserver la ressource, en raison de l'assèchement important des sols…
-
Des travaux pour protéger les besoins et les sources
En juin 2021, le Service des eaux de Grand Chambéry débutait des travaux à La Motte-Servolex de renforcement de la conduite du réseau d’adduction d’eau potable…
-
Un nouveau réservoir contre les pénuries d’eau dans les Bauges est entré en fonctionnement
Le Service des Eaux de Grand Chambéry assure la production et la distribution d’eau potable pour 75 500 abonnés représentant un volume moyen de 30 000 m3 d’eau…
-
Inauguration des ouvrages de sécurisation de l'alimentation en eau potable des Bauges
Vendredi 8 décembre 2023 avait lieu l'inauguration officielle du nouveau réservoir de Plainpalais
